La Banque africaine de développement (BAD) a confirmé le 5 octobre avoir versé un premier décaissement destiné à deux centrales solaires hybrides au Tchad, clôturant ainsi un financement de 37,9 millions d’euros (24,9 milliards de XAF) pour une capacité de production de 30 MWc et une capacité de stockage de 8 MWh. Le promoteur est Qair, un producteur d'électricité indépendant français qui a ouvert des bureaux à N'Djamena en décembre 2025 et qui développe son portefeuille en Afrique subsaharienne à partir de là. Le Tchad affichait un taux d'accès à l'électricité de 11 % en 2023, l'un des plus bas au monde.
Qui finance quoi ?

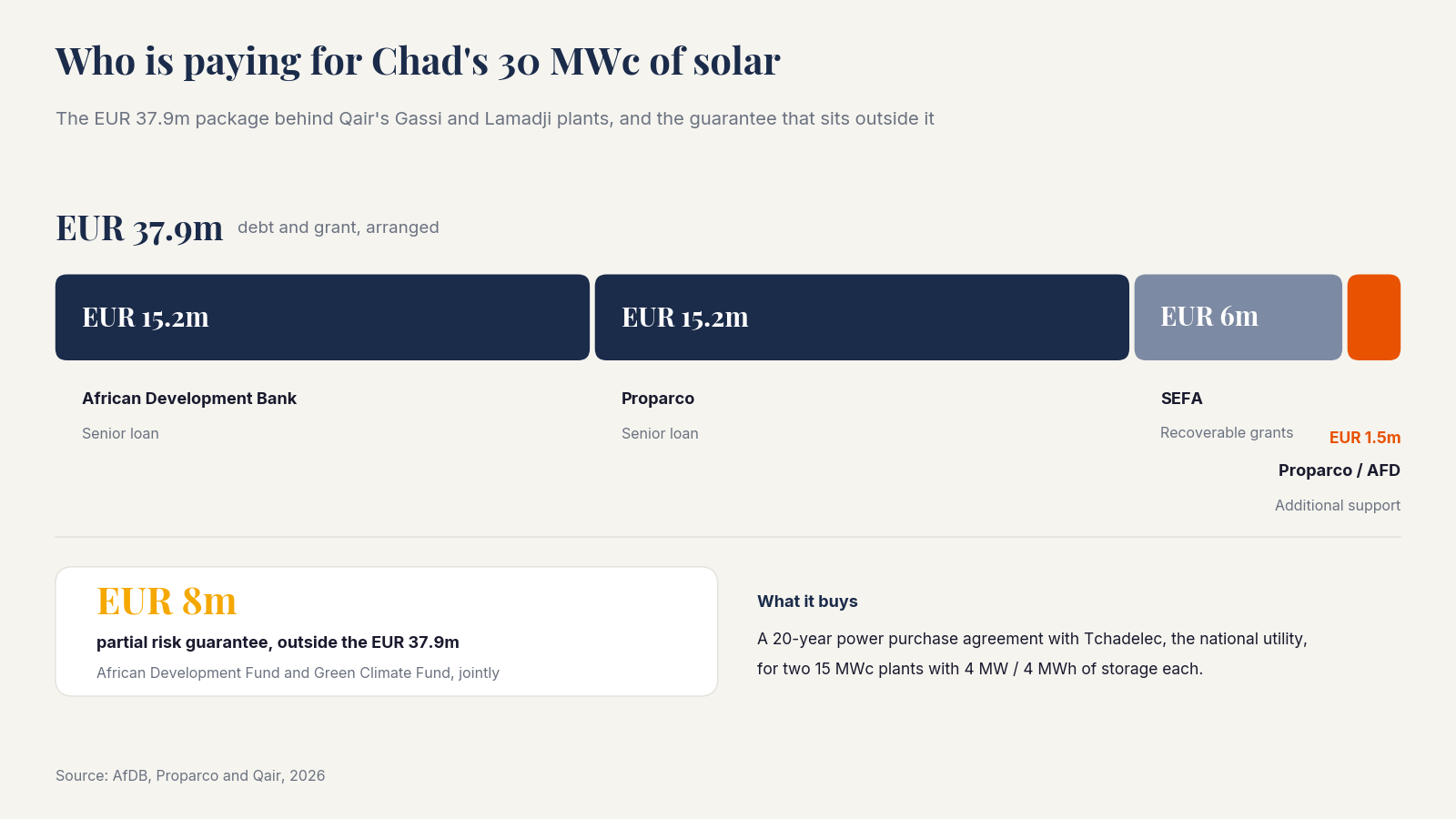

Les 37,9 millions d’euros correspondent à un financement par emprunt et à des subventions, et non au coût total du projet ; ils se répartissent entre quatre bailleurs de fonds. La BAD et Proparco fournissent chacune 15,2 millions d’euros sous forme de prêts de premier rang, soit un total de 30,4 millions d’euros à elles deux. Le Fonds pour l’énergie durable en Afrique (SEFA), géré par la BAD, apporte 6 millions d’euros sous forme de subventions récupérables, tandis que Proparco et l’Agence française de développement (AFD) apportent 1,5 million d’euros supplémentaires. En dehors de ce montant total, le Fonds africain de développement et le Fonds vert pour le climat émettent conjointement une garantie partielle de risque de 8 millions d’euros. Coris Bank émet la lettre de crédit et agit en tant qu’agent de sûreté onshore, tandis que BNY Mellon gère les comptes offshore.
Ce qui va être construit
Deux centrales de 15 MWc chacune, situées à Gassi et à Lamadji, chacune associée à un système de stockage par batterie de 4 MW / 4 MWh. Qair estime la production combinée à 65 GWh par an, ce qui, selon les promoteurs du projet, permet d’alimenter environ 260 000 personnes. Tchadelec, le service public national, est l'acheteur dans le cadre d'un contrat d'achat d'électricité de 20 ans. Aucun tarif n’a été communiqué.
Vers un objectif de 866 MW
Le pacte énergétique national du Tchad dans le cadre de la Mission 300 s'engage à atteindre un taux d'accès de 90 % d'ici 2030, contre 11 % actuellement, ce qui implique de raccorder plus de 14 millions de personnes supplémentaires et d'ajouter 866 MW de capacité. Ces deux centrales fournissent 30 MWc de cette capacité, soit environ 3,5 %. Le pacte vise également à porter la part des énergies renouvelables à 30 % de la production d’ici 2030.
Ce que ça change
Pour un ministère de l'Énergie opérant sur un marché difficile d'accès, l'aspect instructif de cet accord ne réside pas dans les 30 MWc, mais dans la garantie de 8 millions d'euros qui le sous-tend. Deux institutions de développement ont dû garantir le risque lié à l'achat d'électricité avant que la dette senior ne puisse financer un contrat d'achat d'électricité (CAE) de 20 ans avec le fournisseur d'électricité national, et des subventions à conditions préférentielles ont dû combler le déficit restant. Un gouvernement prévoyant de produire des centaines de mégawatts selon ce modèle devrait prévoir dans son budget une capacité de garantie, et pas seulement une capacité de production, car c’est la garantie qui constitue la ressource rare. À raison d’environ 30 MWc par transaction, atteindre 866 MW dépendra du nombre de dossiers de ce type pouvant être constitués, et non de l’ensoleillement disponible.
Sources : ADB, PV Magazine:, Qair:, World Bank
